預制場龍門吊吊裝工期計劃表
序號 | 工序名稱 | 有效工作日 | 累計工作日 |
1 | 現場勘查 | 1 | 1天 |
2 | 開工準備、預檢 | 1 | 2天 |
3 | 場地布置 | 1 | 3天 |
4 | 預拼裝 | 4 | 7天 |
5 | 支腿吊裝 | 1 | 8天 |
6 | 主梁吊裝 | 1 | 9天 |
7 | 電氣安裝 | 3 | 12天 |
8 | 調試、整機檢測 | 3 | 14天 |
9 | 自檢、交工驗收 | 1 | 16天 |
預制場龍門吊安裝使用的儀器、儀表
序號 | 名稱 | 規格 | 精度等級 | 單位 | 數量 | 備注 |
1 | 水準儀 | NA2 | 0.5mm | 臺 | 1 | 檢驗合格并在有效期內 |
2 | 經緯儀 | TDJ2E | 6″ | 臺 | 1 | 檢驗合格并在有效期內 |
預制場龍門吊作業工機具統計表
序號 | 名 稱 | 規格/型號 | 數 量 | 備 注 |
1 | 吊機 | 100t汽車吊 | 共2臺 | |
2 | 套筒扳手 | 1套 | ||
3 | 大錘 | 20磅 | 2把 | |
4 | 手錘 | 2.5磅 | 1把 | |
5 | 套筒 | 30mm.36mm.46mm | 各1個 | |
6 | 施工接電箱 | 1個 | 帶漏電保護功能 | |
7 | 開口扳手 | 30×36 | 2把 | |
8 | 梅花扳手 | 30×36 | 2把 | |
9 | 扭矩扳手 | 2000N.m 750N.m | 各1件 | |
10 | 鋼卷尺 | 5m | 各1件 | |
11 | 撬棍 | 長、短 | 各兩根 | |
12 | 腳手架板 | 3.5m | 12塊 | |
13 | 手拉葫蘆 | 3t | 4只 | |
14 | 手拉葫蘆 | 10t | 1只 | |
15 | 吊裝繩 | 6×37-φ30-1770 | 2根 | 長10m |
16 | 纜風繩 | 6×37-φ26-1770 | 8根 | 長35m |
17 | 卸扣 | 10t | 4個 | |
18 | 卸扣 | 3t | 4個 | |
19 | 麻繩 | Φ14mm | 50m |
預制場龍門吊**器具
序號 | 名 稱 | 單位 | 數量 | 備注 |
1 | **帶 | 條 | 8 | |
2 | 工具袋 | 個 | 2 | |
3 | **帽 | 個 | 14 | |
4 | 警戒繩 | 米 | 200 | |
7 | 絕緣手套 | 付 | 14 |

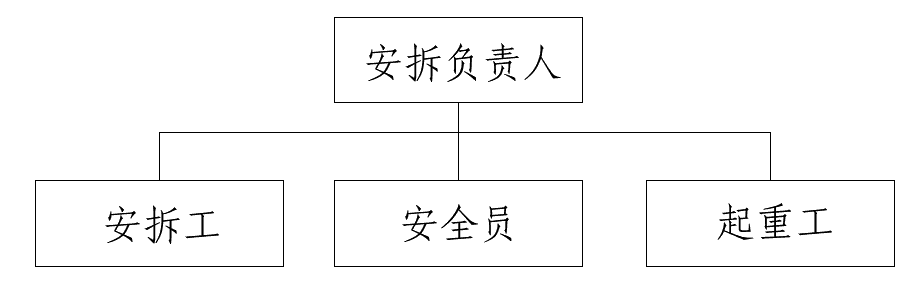

預制場龍門吊施工計劃人員組織
預制場龍門吊施工人員職責
崗位 | 人數 | 職責 |
安拆負責人 | 1 |
1、全面負責和項目部主管負責人的技術、施工溝通,確保接口順暢。 2、對本次安裝的**、質量、進度、負責。 3、負責龍門吊安裝拆除前安拆人員的協調,確保按時按進度作業。 4、負責龍門吊安裝拆除期間的監控管理。 5負責協助安拆負責人在安裝拆除前及安裝拆除期間與項目部主管部門之間進行技術、施工溝通。對安裝、拆除過程中的施工**進行監督。 6負責施工中和項目部接口,落實項目部安裝資源的及時到位和準備就緒工作。 |
安拆工 | 6 | 所有作業人員進入施工現場必須持有效操作證件上崗,接受安裝、拆除作業前的**技術交底。服從班組指揮分工,嚴格執行作業程序,精力集中,做好自我防護,正確配帶和使用**防護用品,不違章作業。 |
起重指揮 | 2 |
1、做好高空及地面作業人員的協調和**站位工作,對在高空綁系的吊物**性、規范性負直接責任。 2、拒絕違章指揮,堅持十不吊原則。 |
**員 | 1 |
1、負責施工過程中和項目部專職**員接口,共同對安裝、拆除過程中的施工**進行監督。 2、有權對違章作業行為處罰、限其整改、直*停工。 |
汽車吊司機 | 2 |
1、在安裝、拆除作業前**必須到安裝現場察看現場的狀況,確保汽車吊就位點具備吊裝條件。 2、拒絕違章作業,堅持十不吊原則。 |
電氣工 | 1 |
1、負責龍門吊各電器系統檢查、線路的安裝。 2、配合進行安裝作業。 |
網址 | www.tianayuntea.cn |
